Beton sem, beton tam, beton kam se podívám

2015-09-15 08.16.55

Jediná jistota, kterou stavebník na stavbě má je, že ať objedná betonu kolik chce, vždycky to bude špatně. Je úplně jedno, jestli objedná člověk hodně, nebo málo, bude buď chybět, nebo přebývat.

2015-09-15 08.19.01

Když jsme vylívali pasy, bednění, desku nebo stropy, vždycky jsme něco objednali a ve finále chybělo, tak jsme museli něco doobjednat. Ale většinou jeli dva až tři mixy, takže se nic nedělo, protože ten poslední prostě přivezl po zavolání něco navíc.

2015-09-15 08.23.32

Když tentokrát náš projektant spočítal beton na věnec a schody kolem 2,8 m3, znamenalo to objednat jen jeden mix, takže nebyl prostor pro přidání v dalším kole. Poučen z minulosti a z předešlých chyb, zavolal jsem do Zappy a začal objednávat 3.5 m3, prostě pro jistotu.

2015-09-15 08.25.36

Jenže dispečer na druhém konci mi vysvětlil, že zaprvé už žádný další mix v případě nedostatku nebude, protože staví dálnici, a za druhé, že to že objednám pod 4m3 znamená, že mi stejně naúčtují nějaké penále za nevytížený náklaďák. Takže sem pod tlakem faktů objednal rovnou 4m3.

2015-09-15 08.29.39

No….. bylo toho hodně. A to jako fakt hodně. Konkrétně tak hodně, že i z původního odhadu 2,8m3 by asi něco maličko zbylo. A takhle holt zbylo fakt dost.

2015-09-15 11.48.17

Jelikož jsme tentokrát beton nahoru cpali pásovým dopravníkem, který nedosáhl po celém věnci, postupně jsme beton rozsypali na více místech v horním patře s tím, že ho pak roznosíme do celého věnce a schodů.

2015-09-15 09.02.13

Plán to byl dobrý, cožpak o to, potíž byla jen v tom, že nám toho dost nahoře zbylo, takže bylo potřeba přebytečný beton dostat zase zpátky dolů. A tady by se asi slušelo říct, kolik je asi tak 1,2 m3 betonu. Tak aby bylo jasno, je to konkétně 2.4 tuny, jelikož beton je těžkej jako prase :-).

2015-09-15 12.25.44

Takže jsme postavili nejdřív takovej provizorní sešup, po kterém jsme posílali dolů jednu z várek betonu, aby nám neskončila v místech, kde později měl kopat bagr.

2015-09-15 12.23.48

Druhou várku jsme pak už bez pardonu prostě házeli lopatama z okna ven a tím si vytořili úhledný betonový záhon, kde budeme moci krásně v zimě chodit aniž bychom se brodili rozbahněnou cestou.

Když jsme se zbavili všeho betonu, postupně jsme uklidi celou stavbu od veškerého bordelu z předchozích dnů, tj. kombinace pilin, papírových a plastových obalů, odřezků dřeva a pet flašek.

2015-09-15 13.57.42

Jo, a taky jsme vlastně vyrobili schody. Šalování, které jsme vyráběli v minulých dnech, vydrželo a my tím pádem máme hotové naše betonové schody.

2015-09-15 12.26.12

Schodům se věnoval náš zedník, zatímco my ostatní jsme se věnovali nošení betonu do věnce.

2015-09-15 09.01.44

Kolem jedné pak dorazila druhá atrakce dne, a to bagrista s malým ….. bagrem, který nám začal kopat výkop na odpad a vodu. Jelikož je odpadní šachta u silnice v 3.5m hloubce, nakonec se z normálního výkopu stala spíš příprava na metro. Kolem čtvrté měl hotovo a my měli připravenou celou rýhu.

2015-09-15 14.00.00

Původně jsme mysleli, že zítra pojedeme do Prahy na ForArch podívat se na okna a další věci kolem stavby. Zároveň s tím jsme si mysleli, že vykopanou díru na vodu zahází pak časem brigádníci. No, dvakrát špatně. Zítra jedeme tak leda zase na barák, protože množství hlíny, které z výkopu bylo vyndáno a bude potřeba zase vrátit zpět, je tak velké, že by to brigádníci dělali měsíc a bagr u nás má jen omezenou dobu pobytí.

Tim pádem zítra dopoledne musíme připravit celou odpadní kanalizaci, aby to mohl bagrista kolem jedné/druhé hned zpátky zaházet a my se mohli před barákem opět normálně pohybovat. ForArch se tím pak posunuje na čtvrtek, kdy nám do toho snad už nic nevleze.

Schody – dějství druhé

Schody – dějství druhé

Dneska jsme navázali na páteční akci a od rána jsme pokračovali v šalování schodů a věnce. Práce šla pěkně od ruky a ač nám vítr hnal do očí všechen prach i piliny, ve 4 hodiny jsme měli hotovo.

U schodiště jsme nejprve navrtali boční zdi a do děr vložili nařezané roxory. Na dno jsme pak položili kari sítě, které jsme svázali drátem k sobě i k roxorům na bocích. Sítě jsme podložili kousky Ytongu, aby neležely na šalování a beton je pěkně obtekl.

2015-09-14 11.06.18

Následovalo nařezání latí, které jsme přišroubovali do zdi a pak na ně umístili čela jednotlivých stupňů.

aaa

A voilá, už to vypadá jako schody a až se to zítra zaplácá betonem, tak už to snad budou i schody opravdické 🙂

Tady je videoreport z celého budování bednění. Pro zvýšení dramatičnosti záběrů jsme vypustili pasáže, kdy se nic nedělo (oběd, úklid,…), takže to vypadá, že jsme makali jak ďasi;-).

Nahoře se zedník mezitím věnoval zpevňování bednění věnce. Nahoru na šalování umístil nařezené střešní latě, které přitáhl k bočnicím vruty. V dolní části pak ještě bednění stáhl drátem.

Tím jsme měli pro dnešek hotovo a vypadalo to na odjezd domů. Ovšem pouze to vypadalo, protože projektantovi začalo stávkovat auto a to, co původně vypadalo jako banální vybitá beterka, se nakonec ukázalo jako závada poněkud závažnější a zatím blíže nespecifovaná a bylo tím pádem potřeba najít nějaký blízký autoservis ochotný auto co nejdřív opravit.

To se nakonec v rámci možností povedlo, auto jsme na laně odtáhli do servisu v nedalekém JZD, kde by se na něj měli zítra podívat. Projektanta jsme pak dopravili do autopůjčovny, aby do té doby nemusel jezdit stopem 🙂

Výztuž štítu a dokončení bednění

Výztuž štítu a dokončení bednění

Jelikož bylo dneska opět krásně, byl by hřích den nevyužít k nějakým těm aktivitám na stavbě 🙂 Navíc toho máme na zítra ještě hodně, takže trošku honíme čas, abychom v úterý mohli vylít věnec i schody.

Začali jsme tím, že jsme dokončili věnec. Bylo potřeba naohýbat roxory v příslušných délkách a úhlech, což se ze začátku zdálo trošku jako oříšek, ale nakonec to šlo docela hladce. Roxory jsme pak svázali se zbytkem věnce a podložili je zbytkami Ytongu, aby neležely přímo na cihlách.

Následovalo dokončení bednění nad příčkami, kam z věnce vyčnívá zpevňující železo. Opět žádná velká věda, kromě toho, že odpoledne pořádně foukalo a když se do OSB desek opřel vítr nahoře nad věncem, tak to málem odneslo nejen desky, ale s nimi i L. Ono se není co divit, na stavbě už zhubnul 12 kg, na podzim ho budem muset poutat lanem, aby nám neulítl 🙂

2015-09-13 15.23.41

Když jsme dokončili šalování, pustili jsme se ještě do zapření spodních desek schodiště, protože se nám pořád nezdály natolik stabilní, aby unesly 2 tuny betonu. I. tedy nanosila asi 50 palet, aby pak L vyhodnotil, že bude lepší to podepřít podpěrnými sloupy, takže se pak asi 20 palet zase přenosilo hezky zpátky. Ale výsledek je ucházející, desky šalování se už skoro vůbec neprohýbají, když se po nich skáče (otestováno) 🙂

2015-09-13 16.29.14

A zase vázali a vázali

A zase vázali a vázali

Kdybych měl dneska u nás na stavbě pořádat workshop, pojmenoval bych ho asi “Kurz šikovné ruce”. Na barák jsme dneska dorazili až kolem jedenácté. Ráno jsme totiž měli odpočinkové…. leželi jsme v posteli, já programoval a I. řešila okna ;-).

2015-09-12 15.24.33

Na baráku jsme pak celý den jen vázali a vázali a vázali a vázali. Nejprve jsme připravili armovací  koše pro dlouhé rovné stěny. To bylo ještě docela easy, čtyři koše, tři z toho 6m dlouhé, a čtvrtý 4m.

2015-09-12 15.25.08

Opět jsme měli naohýbané třmínky dopředu, takže šlo opravdu jen o to je svázat.

Když byly hotové roviny, začalo to být zajímavější. Jelikož máme na jižní straně vikíř, který bylo také potřeba svázat věncem, bylo potřeba správně naohýbat roxory a připravit koš, který spojí věnec nad vikýřem s hlavním věncem.

2015-09-12 16.31.15

U prvního se nám to bohužel napoprvé nepovedlo, takže jsme ho museli převázat a lehce poupravit (i flexa tam hrála svou roli), ale pak už tam sedl “jak prdel na hrnec”.

Co se nám naopak osvedčilo, tak nejlepší ohýbačka je strčit roxor do některé z děr ve vépécéčku a ohýbat přes hranu cihly. Roxor v ní drží, nekroutí se a není s tím ani moc práce.

S nabytým know-how jsme vyrobili stejně i druhý (zrcadlový) koš na druhou stranu vikýře, tentokrát už napoprvé.

Jako poslední jsme pak dneska ještě zvládli připravit vyztužení příček, které nad sebou mají roxory jen dva a ty jsme napojili cik-cak na armovací koše a podepřeli zbytkama ytongu, aby drželý tvar a správně je obtekl beton.

2015-09-12 18.35.38

A tím jsme dneska skončili. Zítra nás čeká doarmování a napojení štítů a ve zbytku času budu dopřipravovat obednění příček a další drobnosti, abychom to v pondělí všechno stihli.





Schody – dějství první

Schody – dějství první

Dneska jsme s projektantem a zedníkem budovali schody. Ono se to řekne betonové schody, ale co to obnáší, to jsme i přes různé články na serveru svépomocí.cz úplně netušili.

2015-09-11 17.04.55

Větší část dne jsme připravovali spodní desku pro vylití schodů. Jelikož máme schody do “L”, bylo potřeba správně vyšalovat (jestli se tomu teda u schodů takhle říká) celé stoupání schodů.

2015-09-11 13.34.08

V praxi to znamenalo, že projektant stál na žebříku, měřil a skládal, zatímco my se zedníkem jsme postupně řezali jednotlivé díly. Rozměr každého dílu byl kolem 2cm-5cm x 170cm, typicky nějak zkosený a o něco se rozšiřující. Prostě takové puzzle pro dospělé.

2015-09-11 13.34.15

Dneska byla se mnou na baráku také I., která měla původně už dnes vázat arma-koše. Protože ale kolem schodů byla docela hoňka a k železu jsme se vůbec nedostali, věnovala se I. většinu dne přeměňovaní popadaných a neužitečných jablek na jablka užitečná – vyrábějící slivovici (tey přesněji calvados). Jelikož se nám už trochu ochladilo, přesunula se I k našim dočasným peletkovým kamnům 🙂

2015-09-11 13.33.49

Kolem třetí jsme měli hotové všechny díly a vše usazené, takže jsme rozdělili úkoly na další dny a řešil,i kdy a jak co stihneme a na kdy objednat beton.

2015-09-11 13.34.35

Nakonec to vypadá, že původně plánované úterý zvládneme. Znamenalo to ale, že jsme ještě do sedmi hodin se zedníkem zdili některé příčky, aby se na nich mohl “zatáhnout věnec” dovnitř domu a tím získat (předpokládám) větší tuhost celého obvodu druhého patra. Dál to pak také znamená, že o víkendu budeme s I. připravovat všechny železa ve věnci a v pondělí opět za pomoci projektanta dořešíme schody a doladíme zbývající věci na věnci.

2015-09-11 17.05.46

Tak snad se zadaří a tentokrát to dáme bez betonopádu ;-). Timelapse video tentokrát (zatím) není. Dneska jsme dali kameru dovnitř domu s přímým záběrem na vznikající schodiště, ale počkám ještě na pondělní část a pak z toho uděláme celý timelapse.

Bednění věnce v druhém patře

Bednění věnce v druhém patře

Poslední dva pracovní dny (tzn úterý a dneska, tj čtvrtek. pondělí a středa měl zedník volno, tak jsme řešili spoustu jiného) jsme bednili horní věnec a připravovali ho na vylití betonem.

2015-09-10 11.28.02

Je to celkem drbačka, ale docela to jde. Rovné plochy jsou snadné – OSB desky na půl, na hřebíček nebo na roxor usadit a jde se dál. Později až se do bednění vloží roxory, tak se ještě sváže bednění vázacím drátem nebo chytne ještě dřevem naštorc.

2015-09-10 17.58.07

Šikmé plochy jsou pak trochu geometrická výzva, ale když jsme přišli na to jak přenášet sklon na desku, šlo to také. Je potřeba si nejdřív nakreslit sklon na desku a ten pak posunout o šířku cihly, aby deska správně dosedla. Pak změřit délku sklonu a stejný úhel nakreslit i tam. Pak už jen vzít mafla, uřezat a modlit se, že to správně zapadne ;-).

2015-09-10 11.28.05

Dneska jsme dodělali obednění celého věnce, zbývá udělat jen bednění seshora, aby beton za šikminou a vikýřem nevytekl. Ale to uděláme až po tom, co do bednění vložíme roxory, aby se nám tam roxory dávaly co nejlépe.

2015-09-10 17.57.04

Taky jsem dneska od čtyř měli na baráku naše oblíbené brigoše, kteří tentokrát pomáhali s nošením zbylých cihel z horního patra dolů na paletu. Cihel zbylo relativně dost, odhadem tak tři palety nejméně. Ale úplně se o ně nebojím, buď skončí jako plot, nebo jako terasa, gril, udírna nebo cokoli jiného 😉

2015-09-10 17.56.48

Zítra ráno vyzvedávám třmínky, přes den navážeme armovací mini-koše a vložíme do bednění. Zároveň zítra začínáme se schodama, které bychom chtěli během zítřka a pondělka dodělat, aby v úterý mohl dojet další mix. Tentokrát to máme vymyšleno tak, že dojede mix s dopravníkem, který je o dost levnější než mix+pumpa, tak uvidíme.

eur4-mix-8x4-mb-dopravnik-16-5m_1414160080_orig

Jinak co se jiných novinek týče, tak o víkendu jsme si koupili nový aku-šroubovák. Původně jsem vůbec aku věci kupovat nechtěl, ale po konzultaci se zedníkem, který má aku 7 let a baterky stále jedou jsem změnil názor. Akorát je potřeba koupit aku né za 1000kč, ale za 4000kč a pak by snad měla vydržet. Vybrali jsme nakonec od metabo, váhou i velkostí prcek, ale silou víc než většina velkých. Krouťák má 34Nm, což je hodnota, který utáhne i dost velké vruty ve dřevě nebo turbošrouby přímo do cihly a zároveň váží i s baterkou necelé kilo. Docela mazlík ;-).

2015-09-05 17.54.35

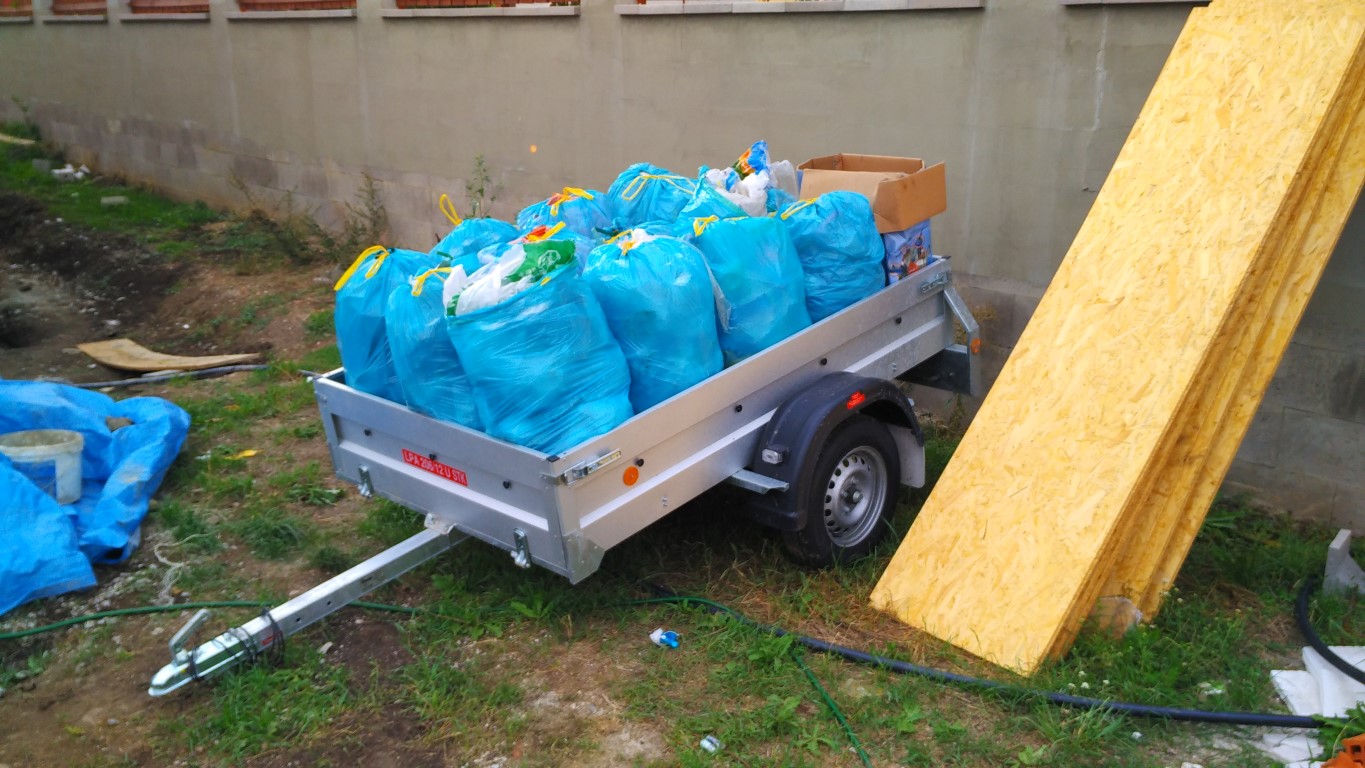

A druhá akce, co ještě stojí za zmínku, o víkendu jsme udělali druhé kolo odvozu odpadků z pozemku. Ačkoli to na začátku vypadalo jen na trochu, bylo toho nakonec zase plný vozík. Většina byla jako minule plast a igelity z balení palet, pak nějaké papíry od cementu a jeden pytel komunálu. Tentokrát jsme to hodili do Asy, takže máme i doklad o ekologické likvidaci, kdyby ho chtěli (jakože ho asi chtít budou….).

No a to je asi tak všecho. Ještě video z dvou posledních dnů:
