Dnešek byl zas nabitý den. Zvládli jsme vyřešit asi tak milión drobností a ještě začít pokládat podlahový polystyren. Nevýhoda našlapaných dnů je, že člověk vstává v šest ráno a domů se vrací po osmé večer totálně zničený ;-).
Jako první jsme se ráno stavovali v místním elektru pro dvě role kopoflex chráničky. S chráničkou rovnou na barák, kde jsme v osm měli sraz s vodákem a týpkama, co umí řezat beton ;-).

Týpkové byli ti samí, co nám minule dělali díru do betonové jímky. Tentokrát jsem si je pozval na vyvrtání čtyř 8.5cm děr do domu, kterými budou do baráku procházet trubky ze zemního registru.

Souběžně s vrtákama 😉 dorazil i vodák. Ten se odedneška pustil do příprav odpadů, rozvodů, podlahového topení a propojení zemního registru do technické místnosti.

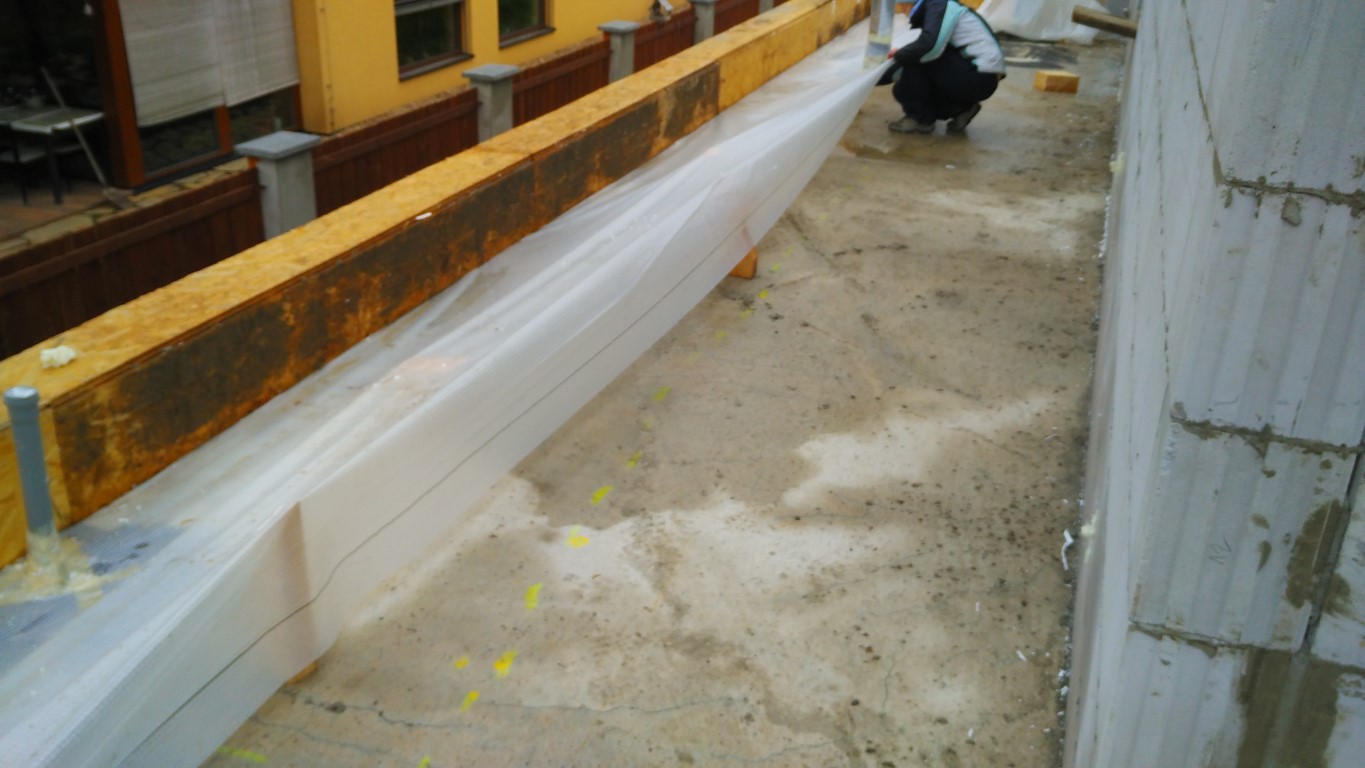

Protože v horním patře je jen 4cm kročejové izolace a ta by nemusela udržet sponky na podlahovku, nakonec jsme se domluvili, že ji přikotví přímo k železobetonové desce. A aby se během uchytávání nepotkal vrták s našema kabelama, další mise dne byla vyznačit elektrické rozvody pomocí spreje, aby vodák věděl, kde vrtat.

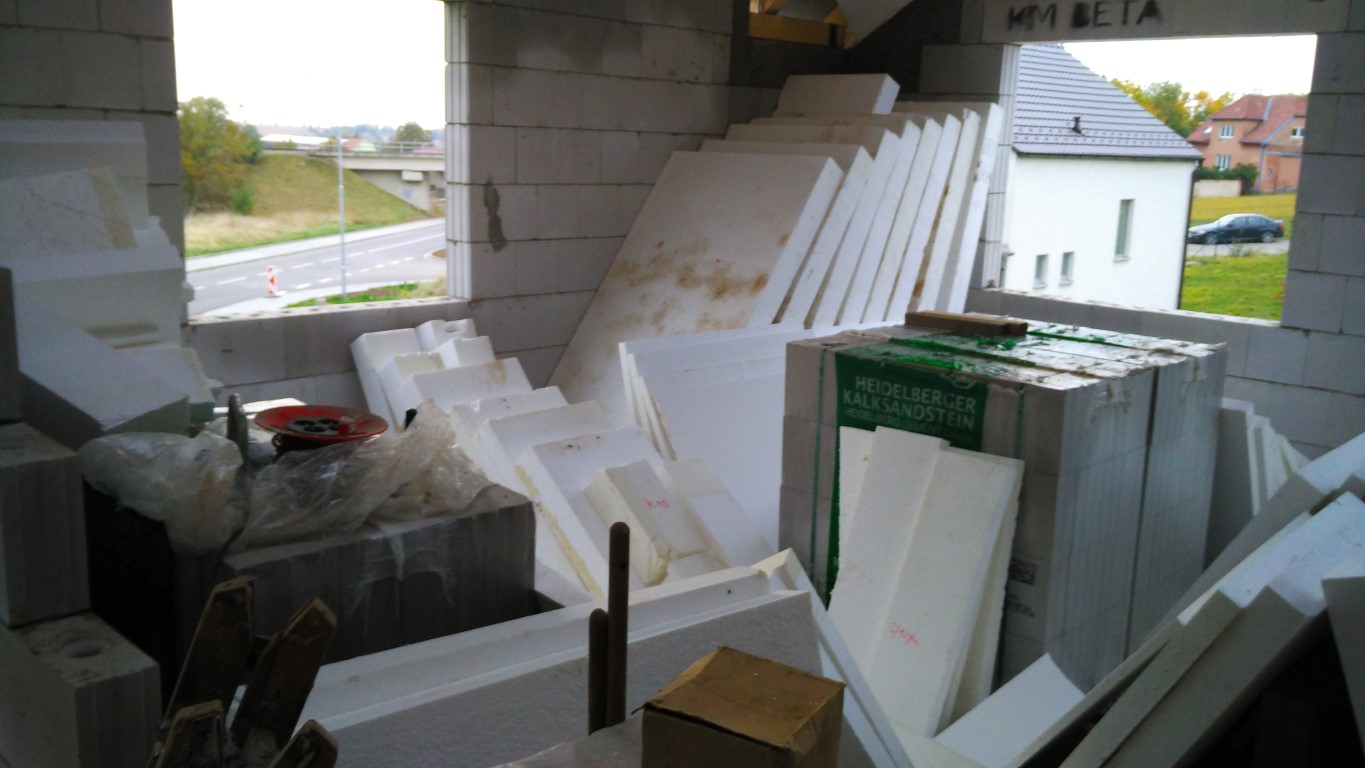

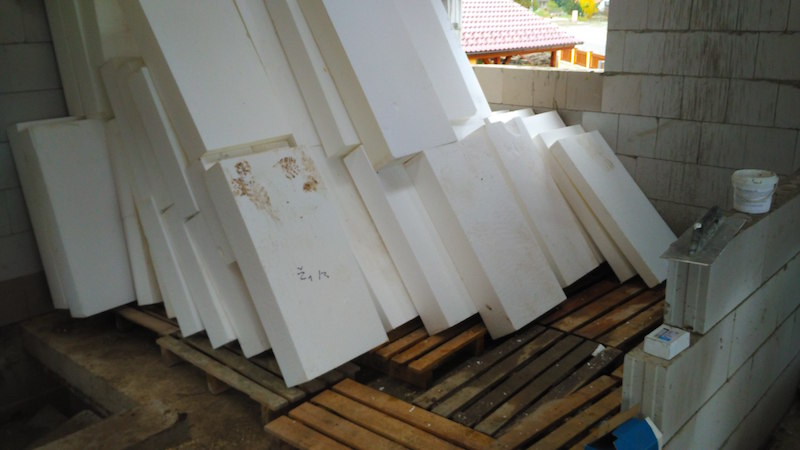

Jen co jsem doznačil rozvody, dorazil brigádník a v zápětí za ním kamion plný radosti. Do podlahy dáváme 20cm polystyrenu, což pro náš dům dělá něco málo přes 30m3 polyše. Jen pro představu, 30m3 vypadá zhruba takto:

Chvilku jsem měl trochu obavu, jestli se to vůbec může vejít do baráku, natož jen do podlahy :-).
Jako další pak následovalo opravení dalšího problému po omítkářích. Když očisťovali podlahu od bordelu, bohužel na několika místech vzali s sebou i parotěsnou pásku.

Ještě, že mi zbyla moje AirStop páska. Když jsem to řešil opět s majitelem firmy, tak mi defakto potvrdil, že se jim tento problém stává a že mu nijak nedokážou předcházet. Vlastně ono celkově je prý s pasivními domy problém, protože je to tam pořád nějaká specialita. A nejradši, aby to dělali v domě bez IPY, bez kabelů a bez ničeho. A nebo ať už má člověk hotové podlahy. Nevím no…

Jako další došlo na prostupy ven z baráku. Do každé chráničky, kde jde kabel, jsem injektoval hromadu tmelu a celé to pak ještě zatáhl izolační páskou. Stejně tak spojku chráničky, která vede zezadu z domu do technické místnosti, jsem pořádně utěsnil.

Další na řadě byly chráničky, které nám s I. propojují pracovní stoly, místo za gaučem, jedna do TM z pracovny, jedna na audio a jedna na PIR čidlo. Takhle zpětně jsem si říkal, že jsem jich tam mohl dát méně ;-).

Když byly chráničky připravené, začal jsem testovat, jak vlastně polystyrén skládat. Po konzultaci s naším projektantem jsem zjistil, že nám dokonce připravil excelovou tabulku s nápovědou :-). Na základě rozdílných výšek, které jsme mu připravili my, nám poslal tabulku, kde bylo vidět jaké polystyreny kde použít.

Sice se tím nedá řídit na 100%, ale jako výchozí bod je to fajn. Cílovou výšku polystyrenu jsme určili tak, že od pochozí hrany HS portálu počítáme 1.5cm-2cm na lamino podlahu, pak 6cm anhydrit a zbytek izolace.

Když jsme pak určili výšku první, vyrovnávací, vrstvy, pomocí vodováhy jsem začal skládat další plotny polystyrenu. Skladbu nám projektant vymyslel tak, že máme 4 vrstvy, ta dolní je 0-4cm pro srovnání nerovností, další tři jsou pak 5cm, 6cm a poslední 7cm.

V prvním kole pokládám vyrovnávací vrstvu a 5cm vrstvu. Až to bude v celém domě, vodák natahá rozvody vody, které pak zaklopím třetí a čtvrtou vrstvou, nad kterou bude podlahovka.
Pro řezání a vyřezávání děr a drážek do polystyrenů používáme náš Gama-nůž. Jde to tím opravdu dobře, takže jsme drátovou řezačku alias šicí stroj vůbec nevyndavali.

Po naskládání všech polystyrenů v první vrstvě jsme je v místech, kde byly nerovnosti, ještě podsypávali pískem. Hodně to pomohlo, takže mnohem lépe seděly a nekynklaly se. Na druhou stranu díky přechodům mezi 4cm a 3cm plotnami stejně nebyla druhá vrstva 100% rovná a pevná. To by ale vadit nemělo, pořád máme další dvě vrstvy na srovnání 🙂

Když byly desky usazené, ještě jsem podle rady jednoho z našich čtenářů kabely zasypal pískem. Kromě lepšího pocitu (a rovnoměrného roznesení tepla v případě, že by se kabely přehřívaly) to mělo ještě jeden pozitivní efekt. Když se vysypaly velké drážky, polystyreny se lépe zafixovaly a přestaly se posouvat. Takže jsem pak takto vysypával i všechny ostatní díry.

Za dnešek jsme zvládli připravit pracovnu ve dvou vrstvách. Zítra bychom chtěli zkusit zvládnout takto většinu domu a ve středu do dotáhnout. Zbytek středy a čtvrtek pak máme na další dvě vrstvy (ty už by měly jít dobře, žádné řezání, žádné kabely). V pátek chce vodák tahat podlahovku v dolním patře, přes víkend to případně doladit a pondělí je rezerva, abychom byli v úterý připraveni na vylívání podlah. Takže jako vždy, není čas, není čas, není čas 😉
